Warunki Techniczne Przyłączenia Mediów oraz Oświadczenia Dostawców
Pobierz plik pdf: Wzór Wniosku o Wydanie Warunków Przyłączenia do Sieci Wod-Kan
Zobacz też Umowy z dostawcami mediów
W procesie zakupu działki budowlanej, inwestycji w nieruchomość czy przygotowywania procesu budowlanego jednym z najważniejszych kroków jest weryfikacja możliwości uzbrojenia terenu w niezbędne infrastruktury techniczne. Sam fakt, że w drodze przy działce przebiega linia energetyczna, wodociąg czy gazociąg, nie gwarantuje automatycznie możliwości wpięcia się do sieci.
Dokumentami, które formalnie potwierdzają taką możliwość oraz określają techniczne i finansowe ramy inwestycji, są Warunki techniczne przyłączenia do sieci oraz Oświadczenia dostawców o zapewnieniu dostaw mediów.

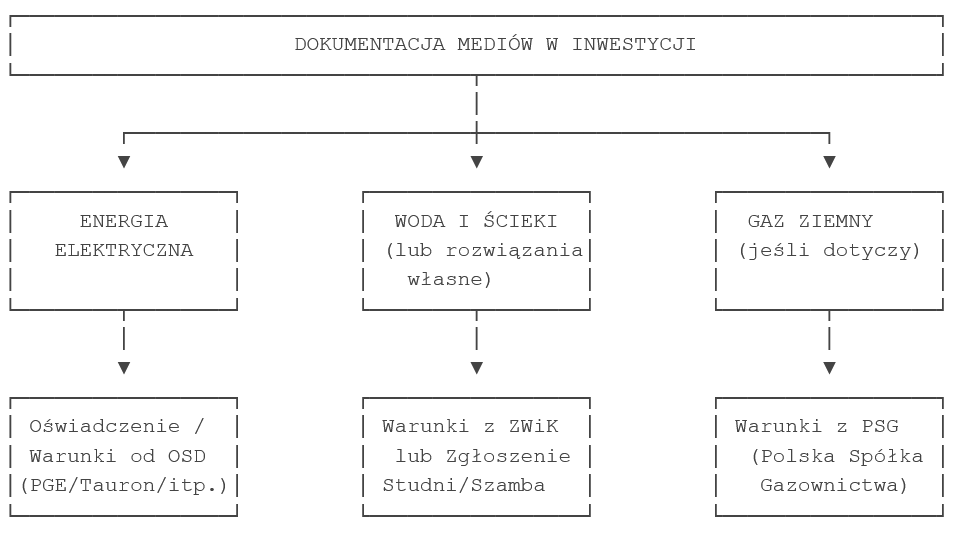

1. Rola i Znaczenie Warunków Przyłączeniowych w Procesie Inwestycyjnym
Warunki przyłączenia mediów (tzw. promesy lub warunki techniczne) stanowią wiążące zobowiązanie przedsiębiorstwa sieciowego do przyłączenia danej nieruchomości do sieci pod określonymi rygorami technicznymi i prawnymi.
Są one niezbędne na dwóch głównych etapach:
- Przed zakupem nieruchomości: Pozwalają zweryfikować realne koszty uzbrojenia terenu (często sięgające kilkudziesięciu tysięcy złotych) oraz czas oczekiwania na realizację przyłącza.
- W procesie projektowym: Stanowią obowiązkowy element dokumentacji do projektu zagospodarowania działki/terenu przy zgłoszeniu budowy lub wniosku o pozwolenie na budowę.

2. Przyłącze Energii Elektrycznej (OSD: Enea, Energa, PGE, Tauron, Stoen)
Dostawy prądu realizowane są przez właściwego dla danego obszaru Operatora Systemu Dystrybucyjnego (OSD) (np. PGE Dystrybucja, TAURON Dystrybucja, Enea Operator, Energa-Operator czy Stoen Operator).
A. Rodzaje Dokumentów
- Oświadczenie o zapewnieniu dostaw energii (Promesa): Dokument wstępny, często wymagany przy wydawaniu Warunków Zabudowy (WZ), potwierdzający, że sieć posiada rezerwy mocy dla danej działki.
- Warunki przyłączenia: Szczegółowy dokument określający parametry techniczne, punkt przyłączenia, grupę przyłączeniową, moc przyłączeniową oraz wysokość opłaty za przyłączenie.
B. Kluczowe Parametry w Warunkach Elektrycznych
- Moc przyłączeniowa (kW): Dla standardowego domu jednorodzinnego wynosi zazwyczaj od 12 kW do 17 kW (przy ogrzewaniu pompą ciepła lub płytach indukcyjnych warto wnioskować o 17–25 kW).
- Rodzaj przyłącza:
- Kablowe (ziemne) – szafka z licznikiem (złącze ZK) montowana w linii ogrodzenia.
- Napowietrzne – wyprowadzone ze słupa do haka na budynku.
- Termin ważności: Warunki przyłączenia energii elektrycznej są ważne zazwyczaj przez 2 lata od dnia ich wydania.
3. Dostawy Wody i Odbiór Ścieków (ZWiK) oraz Rozwiązania Własne
Podłączenie do sieci wodociągowej i kanalizacyjnej reguluje Ustawa z dnia 7 czerwca 2001 r. o zbiorowym zaopatrzeniu w wodę i zbiorowym odprowadzaniu ścieków.
A. Przyłączenie do Sieci Miejskiej / Gminnej
Wniosek składa się do lokalnego przedsiębiorstwa wodociągowo-kanalizacyjnego (MPWiK, ZWiK, PUK itp.). Przedsiębiorstwo ma obowiązek wydać warunki (lub odmowę, jeśli brak możliwości technicznych) w terminie 21 dni (dla domów jednorodzinnych) lub 45 dni (dla pozostałych obiektów).
B. Alternatywy w Przypadku Braku Sieci (Studnia / Szambo / Przydomowa Oczyszczalnia)
Jeśli w drodze brakuje sieci lub Przedsiębiorstwo wydało odmowę z powodu braku wydajności, konieczne jest zastosowanie rozwiązań indywidualnych, co musi być zgodne z zapisami Miejscowego Planu Zagospodarowania Przestrzennego (MPZP):
| Rozwiązanie | Formalności Prawne | Kluczowe Ograniczenia i Odległości |
| Studnia wiercona (głębinowa) | • Pobór do 5 m³/dobę i głębokość do 30 m: Brak zgłoszenia/pozwolenia (zwykłe korzystanie z wód). • Głębokość > 30 m: Pozwolenie wodnoprawne. | Min. 5 m od granicy działki, min. 7,5 m do osi rowu przydrożnego, min. 15 m od zbiornika bezodpływowego (szamba). |
| Szambo (zbiornik bezodpływowy) | • Pojemność do 10 m³: Zgłoszenie w starostwie (do projektu). • Pojemność > 10 m³: Pozwolenie na budowę. | Min. 5 m od okien i drzwi budynków mieszkalnych, min. 2 m od granicy działki i drogi. |
| Przydomowa Oczyszczalnia Ścieków (POŚ) | • Wydajność do 7,5 m³/dobę: Zgłoszenie eksploatacji w gminie + zgłoszenie budowlane. | Min. 2 m od granicy działki, drenaż rozsączający min. 1,5 m nad poziomem wód gruntowych. |
4. Warunki Przyłączenia do Sieci Gazowej (PSG)
Przyłączenie do sieci gazowej realizowane jest głównie przez Polską Spółkę Gazownictwa (PSG). Z uwagi na zmianę polityki energetycznej i ograniczenia przepustowości, wydawanie warunków gazowych w niektórych rejonach Polski podlega obostrzeniom.
Kluczowe Elementy Warunków Gazowych:
- Określenie grupy przyłączeniowej: Dla domów jednorodzinnych jest to zazwyczaj podgrupa AI (zużycie do 10 m³/h gazu ziemnego).
- Lokalizacja szafki gazowej: Najczęściej w linii ogrodzenia z dostępem z drogi publicznej.
- Paliwo gazowe: Określenie rodzaju gazu (np. gaz ziemny wysokometanowy E lub zaazotowany Ls/Lw).
- Termin realizacji: Przyłączenie przez PSG wiąże się z podpisaniem umowy o przyłączenie, która określa opłatę przyłączeniową oraz harmonogram prac budowlano-projektowych.
5. Procedura Uzyskiwania Warunków Przyłączeniowych dla Nowej Inwestycji
- Złożenie wniosków o wydanie warunków do gestorów sieci: Przygotowanie mapy zasadniczej/sytuacyjnej w skali 1:500 lub 1:1000 z zaznaczoną lokalizacją działki oraz wniosków z określeniem planowanego zapotrzebowania na media.
- Odbiór warunków technicznych i ich audyt formalno-prawny: Analiza wydanych warunków pod kątem wymagań technicznych, zobowiązań do rozbudowy sieci na własny koszt oraz terminu ważności dokumentów.
- Podpisanie umów o przyłączenie do sieci: Zawarcie umów o przyłączenie z OSD (prąd) oraz PSG (gaz), określających stawki opłaty przyłączeniowej oraz podział obowiązków projektowych.
- Opracowanie projektów zagospodarowania i wykonanie przyłączy: Uprawniony projektant nanosi trasę przyłączy na mapę do celów projektowych, po czym wykonawcy budują przyłącza i dokonywany jest ich odbiór geodezyjny i techniczny.
Wskazówki Audytowe dla Pośredników Nieruchomości i Kupujących
- Odnawianie wygasłych warunków: Warunki przyłączenia wydane poprzedniemu właścicielowi mogą wygasnąć. Przed transakcją należy sprawdzić datę ważności dokumentu lub wystąpić o wydanie aktualnych warunków.
- Rozbudowa sieci na koszt inwestora: Jeśli sieć znajduje się daleko od działki, gestor sieci może wydać warunki przyłączenia pod warunkiem wybudowania odcinka sieci na koszt inwestora. Koszt budowy 1 metra bieżącego sieci wodociągowej lub gazowej może wynosić od 200 do 500 zł, co przy odległości np. 150 metrów drastycznie zmienia opłacalność zakupu działki.
- Zgodność z MPZP dla oczyszczalni i studni: Zanim kupujący zdecyduje się na działkę bez sieci wod-kan z zamiarem budowy przydomowej oczyszczalni ścieków lub studni, musi dokładnie zweryfikować zapisy MPZP. Wiele gmin wprowadza bezwzględny zakaz budowy przydomowych oczyszczalni na określonych obszarach (np. ze względu na ochronę wód lub planowaną w przyszłości rozbudowę sieci).
