Zawiadomienie o zakończeniu budowy
Pobierz plik pdf: Wzór zaświadczenia o braku podstaw do wniesienia sprzeciwu
Odbiór formalno-prawny wybudowanego lub rozbudowanego obiektu to finałowy i kluczowy etap procesu inwestycyjnego. W polskim prawie budowlanym podstawowym trybem oddania budynku do użytkowania jest zawiadomienie o zakończeniu budowy, składane do właściwego Powiatowego Inspektoratu Nadzoru Budowlanego (PINB).
Dla kupującego, sprzedającego, inwestora oraz pośrednika nieruchomości posiadanie zaświadczenia organu nadzoru budowlanego o braku sprzeciwu stanowi ostateczny dowód legalności obiektu oraz warunek konieczny do jego bezpiecznego zamieszkania i użytkowania.
1. Podstawa Prawna i Zasada Ogólna Oddania Obiektu do Użytkowania
Zgodnie z art. 54 Ustawy z dnia 7 lipca 1994 r. – Prawo budowlane, do użytkowania obiektu budowlanego, na którego wzniesienie wymagane było pozwolenie na budowę albo zgłoszenie budowy z projektem budowlanym, można przystąpić po zawiadomieniu organu nadzoru budowlanego o zakończeniu budowy, jeżeli organ ten w terminie 14 dni od dnia doręczenia zawiadomienia nie zgłosi sprzeciwu w drodze decyzji administracyjnej.
Ważne rozróżnienie:
W procedurze budowlanej istnieją dwie drogi formalnego odbioru:
- Zawiadomienie o zakończeniu budowy (art. 54 Prawa budowlanego) – tryb domyślny (stosowany m.in. przy budynkach mieszkalnych jednorodzinnych, wolno stojących budynkach gospodarczych, garażach).
- Wniosek o pozwolenie na użytkowanie (art. 55 Prawa budowlanego) – tryb bezwzględnie wymagany m.in. dla budynków wielorodzinnych, obiektów użyteczności publicznej, budynków przemysłowych lub gdy inwestor chce przystąpić do użytkowania obiektu przed wykonaniem wszystkich robót.

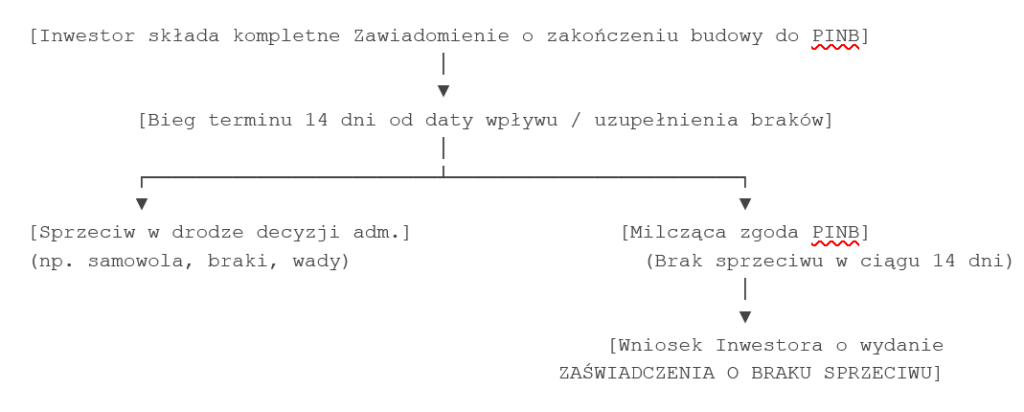

2. Procedura Zawiadomienia i Mechanizm „Milczącej Zgody”
Procedura odbioru budowy opiera się na konstrukcji tzw. milczącej zgody organu nadzoru budowlanego:

Bieg terminu 14 dni
Organ ma dokładnie 14 dni od dnia złożenia kompletnego wniosku na wniesienie sprzeciwu. Jeżeli w tym czasie PINB wyda decyzję o sprzeciwie (np. z powodu istotnych odstępstw od projektu, braku wymaganych protokołów lub niezgodności z normami bezpieczeństwa), przystąpienie do użytkowania jest niemożliwe pod rygorem kary za nielegalne użytkowanie.
3. Czym Jest Zaświadczenie o Braku Sprzeciwu i Dlaczego Jest Niezbędne?
Chociaż z punktu widzenia czystej procedury administracyjnej upływ 14 dni i brak decyzji odmownej uprawnia inwestora do zamieszkania w budynku, w obrocie prawnym i gospodarczym sama „milcząca zgoda” jest niewystarczająca.
Dlaczego warto wykazać się zaświadczeniem z PINB?
- Transakcja sprzedaży i akt notarialny: Notariusz sporządzający umowę sprzedaży nieruchomości wykończonej lub nowo wybudowanej wymaga oficjalnego dokumentu potwierdzającego legalność użytkowania lokalu lub budynku.
- Kredyt hipoteczny i banki: Banki kredytujące zakup lub wypłacające ostatnie transze kredytu budowlanego bezwzględnie wymagają przedstawienia zaświadczenia o braku sprzeciwu jako warunku zamknięcia inwestycji lub ustanowienia hipoteki.
- Meldunek i podatki: Urzędy gmin potrzebują zaświadczenia do dopełnienia procedury zameldowania mieszkańców oraz do zmiany kwalifikacji podatku od nieruchomości (przejście z stawki dla gruntów/budowy na stawkę dla budynku mieszkalnego).
- Ochrona przed karami (art. 57 ust. 7 Prawa budowlanego): Przystąpienie do użytkowania bez wymaganego odbioru grozi wymierzeniem przez PINB kary za nielegalne użytkowanie obiektu budowlanego.
4. Wymagane Dokumenty i Załączniki do Zawiadomienia
Złożenie skutecznego zawiadomienia wymaga zgromadzenia obszernej dokumentacji technicznej i odbiorowej.
Wykaz obowiązkowych załączników (zgodnie z art. 57 Prawa budowlanego):
- Oryginał Dziennika Budowy (prowadzonego w formie papierowej lub informacja o dzienniku cyfrowym w EDB).
- Oświadczenie Kierownika Budowy:
- o zgodności wykonania obiektu z projektem budowlanym, przepisami i warunkami pozwolenia na budowę/zgłoszenia,
- o doprowadzeniu do należytego stanu i porządku terenu budowy,
- o ewentualnych nieistotnych odstępstwach od projektu budowlanego (z załączonymi kopiami rysunków wchodzących w skład projektu z naniesionymi zmianami).
- Inwentaryzacja geodezyjna powykonawcza: Opracowana przez uprawnionego geodetę mapa ze stemplem przyjęcia do państwowego zasobu geodezyjnego i kartograficznego (PZGiK), przedstawiająca faktyczne usytuowanie budynku oraz przyłączy.
- Protokoły badań i odbiorów instalacji wewnętrznych oraz przyłączy:
- protokół odbioru przyłączy (wodociągowego, kanalizacyjnego, gazowego, prądowego),
- protokół badania szczelności instalacji gazowej,
- protokół pomiarów elektrycznych i ochrony od porażeń (pomiary rezystancji izolacji),
- protokół odbioru przewodów kominowych i wentylacji (wystawiony przez uprawnionego mistrza kominiarskiego).
- Kopia świadectwa charakterystyki energetycznej (obowiązkowa dla nowo wznoszonych budynków).
5. Porównanie Procedur Odbiorowych
| Cecha / Kryterium | Zawiadomienie o Zakończeniu Budowy (art. 54) | Wniosek o Pozwolenie na Użytkowanie (art. 55) |
| Typ obiektu | Domy jednorodzinne, garaże, budynki gospodarcze | Domy wielorodzinne, budynki użyteczności publicznej, komercyjne |
| Forma rozstrzygnięcia | Milcząca zgoda (lub zaświadczenie o braku sprzeciwu) | Decyzja administracyjna (Pozwolenie na użytkowanie) |
| Czas trwania | 14 dni na sprzeciw organu | Do 60 dni (wymaga obowiązkowej kontroli PINB) |
| Obowiązkowa kontrola PINB na budowie | Sporadycznie (tylko w razie wątpliwości organu) | Bezwzględnie obowiązkowa przed wydaniem decyzji |
| Główny dokument końcowy | Zaświadczenie z PINB o braku sprzeciwu | Ostateczna decyzja o pozwoleniu na użytkowanie |
6. Procedura Wykonawcza Dopełnienia Odbioru
- Kompletowanie odbiorów branżowych i mapy powykonawczej: Zgromadź protokoły od kominiarza, elektryka, geodety (mapa inwentaryzacji powykonawczej) oraz wykonawców przyłączy.
- Ostatni wpis Kierownika Budowy i zamknięcie Dziennika Budowy: Uzyskaj wpis kierownika budowy o zakończeniu prac i podpisz oświadczenie o zgodności wykonania z projektem.
- Złożenie wniosku do PINB (papierowo lub przez serwis e-Budownictwo): Wypełnij urzędowy formularz zawiadomienia o zakończeniu budowy i dołącz komplet załączników do właściwego Powiatowego Inspektoratu Nadzoru Budowlanego.
- Bieg terminu 14 dni i wniosek o wydanie Zaświadczenia: Odczekaj 14 dni od daty wpływu wniosku do PINB. Po bezskutecznym upływie terminu złóż wniosek o wydanie Zaświadczenia o braku sprzeciwu.
Wskazówki Praktyczne dla Pośredników i Sprzedających
- Różnica między pozwoleniem na budowę a pozwoleniem na użytkowanie: Sama decyzja o pozwoleniu na budowę oznacza jedynie zgodę na postawienie budynku. Dopiero zaświadczenie z PINB potwierdza, że budynek stoi legalnie i nadaje się do bezpiecznego zamieszkania.
- Nieistotne odstępstwa od projektu: Ewentualne drobne zmiany (np. przesunięcie ścianki działowej, zmiana rozmieszczenia okien) muszą zostać zaznaczone przez projektanta i kierownika budowy w projekcie jako nieistotne odstępstwo przed złożeniem wniosku do PINB.
- Niejednoznaczny status budynku w KW: Często w Działach I-O Księgi Wieczystej widnieje oznaczenie działki bez ujawnionego budynku. Do wpisania budynku do KW oprócz mapy geodezyjnej (kartoteki budynku) niezbędne jest właśnie Zaświadczenie z PINB o braku sprzeciwu.
